                淺談拱橋吊桿更換的工作流程

                • 發布時間:
                • 2024-07-30

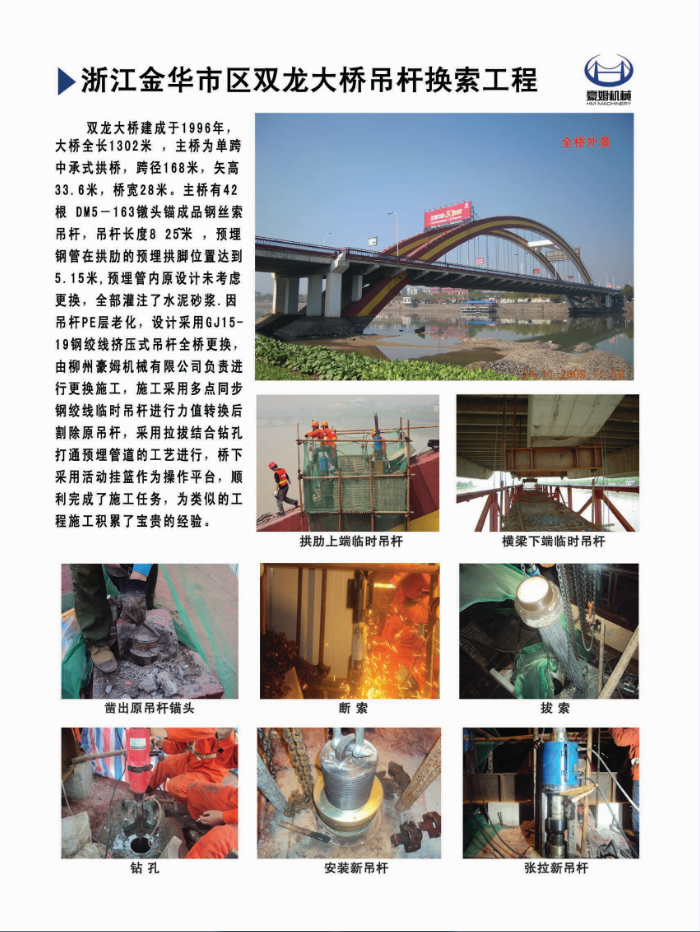

                在擬更換吊桿的拱頂下方和橫梁吊點下部分別安裝腳手架和施工掛籃,再安裝臨時吊桿?,逐步頂升臨時吊桿,將橫梁頂升約1cm,待原吊桿放松后,逐根截斷原吊索的鋼絲以釋放擬替換吊桿力,鋼絲的切割與臨時吊桿的預加力交替進行,以控制縱橫梁豎向位移在允許范圍內微小變化;解除舊索后及時安裝新索,并逐步對新索施加預應力和放松臨時吊桿。在換索全過程中,需跟蹤檢測索力和更換吊桿所在處(縱橫梁相交處)的撓度變化情況,同時還應測量鄰近點橋面標高,以決定是否需要調整索力。全橋換索結束后,需檢測全橋的索力,測量吊索下錨固區標高,并進行循環調整,直至索力和橋面線型與初值基本一致。
                吊桿更換施工過程主要分為以下幾步:

                現場施工準備→新吊桿長度確定→臨時吊桿體系安裝→卸除原吊桿→清理預埋管→新吊桿的安裝→新吊桿的張拉→卸除臨時吊桿→吊桿索力調整→吊桿附件安裝及防護。
